水磨钻在硬岩(如微风化花岗岩、玄武岩,单轴抗压强度>80MPa)隧道开挖中,核心思路是通过 “密集钻孔预裂 + 分块破碎剥离” 减少硬岩对设备的磨损,同时控制掌子面稳定。相比软岩,硬岩流程需强化 “钻孔效率优化” 和 “破碎顺序管控”,具体流程如下,可分为施工准备、掌子面作业、出渣与支护衔接、循环验收四大阶段:
一、施工准备阶段:为硬岩钻凿 “扫清障碍”
硬岩开挖前需重点解决 “设备适配”“参数标定” 和 “安全防护” 问题,避免后续工序反复调整:
设备与耗材选型:适配硬岩特性
核心设备配置:选用液压驱动水磨钻机组(而非手动机型),钻杆需为高强度合金材质(抗弯折强度≥1200MPa),钻头选用孕镶金刚石钻头(粒径 50-80 目,胎体硬度 HRC35-40,适配硬岩研磨性),单台机组功率不低于 7.5kW(保证钻孔压力≥0.8MPa)。
辅助设备:配备高压清水泵(流量≥50L/min,压力≥1.2MPa,满足钻头冷却 + 排渣需求)、小型液压破碎锤(冲击能≥80J,用于孔间硬岩破碎,替代人工锤击)、隧道通风机(风量≥200m³/min,解决硬岩钻孔粉尘浓度高的问题)。
技术参数标定:确定钻孔核心指标
提前在掌子面附近的硬岩试块上做 “钻孔试验”,确定关键参数:
钻孔直径:优先选 Φ100-150mm(硬岩中孔径过小易卡钻,过大则钻头损耗快);
孔距与排距:孔距控制在 30-40cm(比软岩小 10-15cm,通过密集孔削弱硬岩整体性),排距比孔距小 5-10cm(形成 “梅花形布孔”,减少孔间岩柱强度);
钻孔深度:单次钻孔深度 = 设计循环进尺 + 5-10cm(通常硬岩循环进尺控制在 0.5-0.8m,避免钻孔过深导致钻杆晃动)。
掌子面预处理:明确开挖轮廓
测量放线:用全站仪标记隧道开挖轮廓线(超挖控制值≤5cm)、分块边界线(将掌子面分为 “周边孔区” 和 “中部掏槽区”,硬岩需先掏槽形成临空面,减少后续破碎阻力);
安全检查:清除掌子面表层松动岩块(用撬棍人工清理),检查隧道拱顶、边墙支护是否牢固(硬岩开挖中若有局部裂隙,需提前用锚杆锚固,防止钻孔时掉块)。
二、掌子面核心作业阶段:“钻孔→破碎→修边” 三步法
硬岩开挖的核心是 “先通过钻孔切断岩块整体性,再用机械破碎降低难度”,需严格按 “掏槽→周边→中部” 的顺序作业,避免硬岩应力集中导致设备损坏:

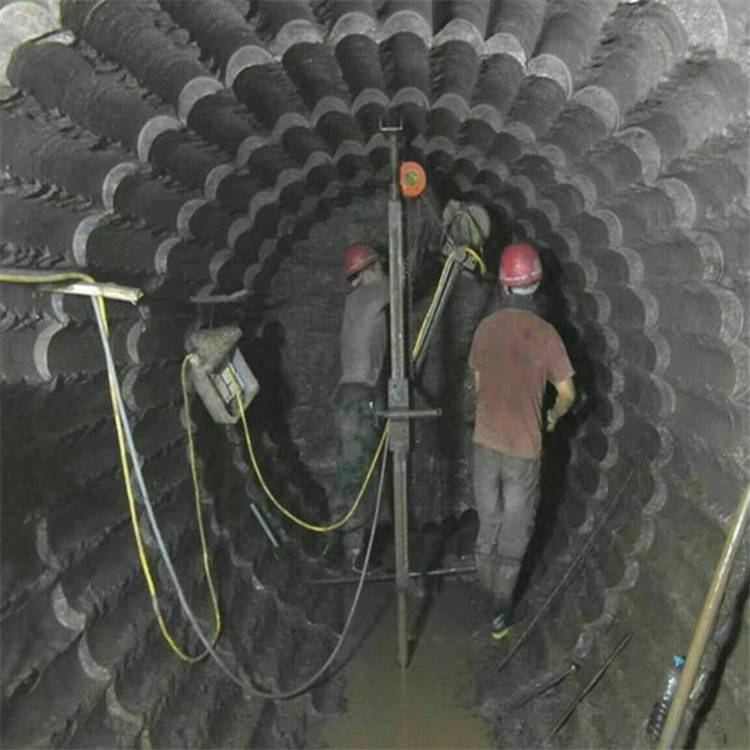

步骤 1:掏槽孔钻孔 —— 为硬岩破碎 “创造临空面”
作用:在掌子面中部钻设密集孔,形成 “掏槽腔”,让后续周边孔破碎时有足够空间释放应力(硬岩无临空面时,破碎阻力会增加 30%-50%)。
操作:
按标记在掌子面中心区域布掏槽孔,孔数根据断面大小定(如 3㎡小断面布 6-8 孔,10㎡断面布 12-15 孔),孔深比设计循环进尺深 5cm(保证掏槽腔深度足够);
钻孔时保持钻杆垂直掌子面(偏差≤2°,避免孔位偏移导致掏槽腔不规则),每钻完 1 孔立即用高压水冲洗孔内岩粉(硬岩岩粉颗粒细,易堵塞孔底,影响后续破碎)。
步骤 2:周边孔钻孔 —— 控制隧道轮廓精度
作用:沿开挖轮廓线钻孔,形成 “预裂面”,减少后续破碎对隧道周边硬岩的扰动,控制超挖。
操作:
沿轮廓线布周边孔,孔距 25-35cm(比掏槽孔更密,确保预裂效果),孔位偏差≤3cm(硬岩超挖后修补难度大,需严格控制);
周边孔钻孔时,钻杆需向隧道外侧倾斜 1-2°(形成 “外插角”,避免后续支护时轮廓线内缩),钻孔深度与掏槽孔一致。
步骤 3:分块破碎 —— 从 “临空面” 向 “周边” 推进
核心原则:硬岩破碎需 “先掏槽、后周边、再中部”,避免硬岩整体受力导致掌子面坍塌;优先用液压破碎锤,减少人工劳动强度。
操作:
先破碎 “掏槽孔区” 的岩块:用破碎锤从掏槽腔边缘向中心破碎,将岩块分解为≤50cm 的小块(硬岩块度过大易卡出渣设备);
再破碎 “中部孔间岩柱”:按 “从内到外” 顺序,逐块破碎掏槽区与周边孔之间的岩柱,每破碎一块立即清理,避免堆积影响后续作业;
最后修整 “周边轮廓”:沿周边孔预裂面,用小功率破碎锤(冲击能≤50J)小心剥离剩余岩块,若有超挖(>5cm)或欠挖(>3cm),用人工凿岩机修凿(硬岩修整需轻击,避免破坏轮廓线)。
三、出渣与支护衔接:避免硬岩掌子面长时间暴露
硬岩虽整体性强,但钻孔后岩块间裂隙易扩展,需缩短 “破碎 - 支护” 间隔,流程如下:
出渣作业:控制速度,减少扰动
用小型装载机(斗容 0.5-1m³)配合矿用三轮车出渣,出渣时避免装载机铲斗碰撞掌子面岩块(硬岩碰撞易产生火花,且可能导致松动岩块掉落);
每循环出渣完成后,用高压水冲洗掌子面和隧道底板(清除残留岩粉,便于下一循环放线)。
及时初期支护:硬岩也需 “控风险”
支护时机:硬岩掌子面暴露时间≤4 小时(若岩性有裂隙,需立即支护);
支护方式:优先采用 “喷射混凝土 + 锚杆” 支护,喷射混凝土强度等级≥C25(硬岩隧道支护需匹配岩压,避免后期开裂),锚杆选用中空注浆锚杆(长度≥2.5m,锚固硬岩深层裂隙);
支护前检查:用地质雷达扫描掌子面后方 1-2m 范围,确认无隐伏裂隙后再施工(硬岩隐伏裂隙易导致后期塌方)。
四、循环验收与调整:优化下一轮硬岩开挖参数
硬岩开挖每完成 1 个循环(进尺 0.5-0.8m)后,需做 “验收 + 参数优化”,避免持续损耗设备:
循环验收:重点查 “精度” 和 “设备损耗”
断面验收:用激光断面仪测量开挖轮廓,超挖量需≤5cm,欠挖量≤3cm,若超标需分析钻孔偏差原因(如钻杆晃动、钻头磨损);
设备检查:检查金刚石钻头胎体磨损情况(若胎体磨损>3mm,需更换钻头)、钻杆是否弯曲(硬岩钻孔易导致钻杆变形,弯曲度>1° 需更换)。
参数调整:根据硬岩实际特性优化
若钻孔时钻头磨损过快(如每米进尺耗 1.5 支钻头以上),可更换胎体更硬的钻头(HRC40-45),或适当减小钻孔直径(如从 Φ150mm 改为 Φ120mm);
若破碎时硬岩整体性过强(破碎锤效率低),可增加掏槽孔数量(如每循环多布 2-3 孔),或缩小孔距(从 30cm 改为 25cm),强化预裂效果。
硬岩开挖关键注意事项
冷却与排渣:硬岩钻孔的 “生命线”
钻孔时必须持续高压喷水,若停水超过 5 分钟,需立即停止钻孔(硬岩钻孔摩擦生热快,缺水会导致钻头金刚石颗粒脱落,寿命骤减 50% 以上)。
安全防护:防范硬岩特有风险
作业人员需戴 “防冲击护目镜”(硬岩破碎易产生飞溅岩屑)、“防滑安全帽”(掌子面潮湿,避免滑倒时头部受伤);
隧道内严禁吸烟(硬岩钻孔粉尘浓度高,遇火花易引发粉尘爆炸),通风机需 24 小时运转(粉尘浓度需控制在 8mg/m³ 以下)。
设备保养:延长硬岩作业寿命
每天作业结束后,需拆解水磨钻钻头,用钢丝刷清理胎体残留岩粉,再涂抹防锈油;液压破碎锤需检查液压油黏度(硬岩作业液压油温度高,每周需更换 1 次滤芯)。
综上,水磨钻硬岩隧道开挖的核心是 “以钻孔控破碎、以支护控风险”,通过密集预裂孔削弱硬岩强度,配合液压设备降低作业难度,同时严格控制循环节奏,平衡效率与安全。该流程仅适用于 “短隧道、小断面、爆破不可行” 的硬岩场景,若隧道长度>500m 或断面>10㎡,需优先考虑 “水磨钻 + 微震爆破” 组合工艺,提升效率。
